Software gestione cantieri: quando conviene
Matteo Migliore

Matteo Migliore è un imprenditore e architetto software con oltre 27 anni di esperienza nello sviluppo di soluzioni basate su .NET e nell'evoluzione di architetture applicative per imprese e organizzazioni di alto profilo.

Ha guidato progetti enterprise, formato centinaia di sviluppatori e aiutato aziende di ogni dimensione a semplificare la complessità trasformando il software in guadagni per il business.

Il cantiere di Brescia è chiuso da tre settimane. Il consuntivo arriva adesso, insieme alle buste paga: quarantadue giornate in più di quelle preventivate, undicimila euro di materiale che nessuno ricorda di aver ordinato, e un margine che da quindicimila euro è diventato meno duemila. Il titolare guarda il foglio e fa la domanda che fanno tutti: perché non me l'ha detto nessuno a marzo. La risposta onesta è che a marzo non lo sapeva nessuno, perché nessuno aveva il dato.

Se la scena la riconosci, in questo articolo trovi il conto vero di quanto ti costa oggi non sapere come sta andando un cantiere mentre è aperto, il numero unico che decide se un software gestione cantieri ti servirà davvero o diventerà l'ennesima app che i capisquadra non aprono, le tre cose diverse che i preventivi chiamano tutte controllo di cantiere, quello che la normativa italiana ti obbliga a tenere in ordine sui subappalti e sulla sicurezza, le fasce di prezzo reali fra un prodotto in abbonamento e un sistema su misura, e la soglia in euro oltre cui la matematica cambia.

Scrivo software da ventisei anni e i cantieri li ho visti da dentro in imprese molto diverse: imprese edili con dodici operai e quattro cantieri aperti insieme, impiantisti elettrici con squadre che girano su sei o sette lavori nella stessa settimana, aziende di serramenti che il cantiere lo chiamano posa ma hanno esattamente lo stesso problema, general contractor con venti subappaltatori da coordinare e da controllare. Ho anche costruito e venduto un software professionale che sui documenti e sulle pratiche ci viveva, quindi il problema di far arrivare in ufficio quello che succede fuori l'ho affrontato dalla parte di chi lo deve risolvere.

La cosa che ho imparato, e che nessun fornitore dice durante la dimostrazione, è questa: in un'impresa che lavora per cantieri il numero che vale non è quanto sei preciso a preventivo, è quanti giorni passano fra quello che succede in cantiere e il momento in cui in ufficio lo sanno. Se quel numero è alto, tutto quello che costruisci sopra, la contabilità di commessa, i grafici di avanzamento, gli avvisi di sforamento, non risolve il problema: fa l'autopsia di un cantiere che è già morto.

Che cos'è un software di gestione cantieri, e perché il foglio del capocantiere non lo è

Un software di gestione cantieri è il sistema che sa quattro cose che un foglio di calcolo non sa: quante ore e quali materiali sono finiti su ogni cantiere e quando, a che punto è il lavoro rispetto a quello che era stato venduto, quali documenti e quali scadenze quel cantiere si porta dietro, e che cosa devi ancora incassare e ancora pagare. Serve a rispondere a una domanda sola, ma tutte le settimane: questo cantiere sta andando come pensavo, e se non ci sta andando, me ne accorgo in tempo per fare qualcosa.

Sul mercato lo trovi con nomi diversi, e la confusione fa comodo a chi vende. Gestione cantieri, contabilità di cantiere, controllo di commessa, gestionale per l'edilizia, app di rilevazione presenze di cantiere, software di computo metrico, project management per le costruzioni. Sono cose che si sovrappongono solo in parte, e capire quale ti serve davvero vale già metà della trattativa, perché i prezzi sono diversi di un ordine di grandezza.

La differenza fra registrare e sapere

Il foglio di calcolo del capocantiere, o il quaderno, o il gruppo su una chat di messaggistica dove ogni sera si mandano le foto dei rapportini, risolve un problema solo: da qualche parte il dato c'è. È tanto, ed è il motivo per cui moltissime imprese italiane arrivano fin qui e si fermano. Ma quel dato non è ancora un'informazione, perché per diventarlo deve essere raccolto, attribuito, sommato e confrontato con il preventivo, e quei quattro passaggi li fa a mano una persona in ufficio, in genere a fine mese, in genere di corsa.

Nessuno di quei fogli sa rispondere a queste domande: quante ore ho consumato oggi sul cantiere di Brescia rispetto a quelle che avevo previsto per quella lavorazione; quale delle quattro squadre sta mangiando il margine e su quale voce; se quel materiale scaricato in cantiere era del preventivo o è una variante che nessuno ha ancora fatto firmare; a che percentuale di avanzamento sono, e quindi che stato avanzamento lavori posso emettere questa settimana; quale operaio ha una scadenza formativa che non gli permette di stare su quel cantiere lunedì.

Non è un difetto del foglio: è che un foglio registra fatti già avvenuti, mentre governare un cantiere significa decidere su fatti che stanno avvenendo. La differenza è tutta nel tempo. Un preventivo sbagliato del dieci per cento, se lo scopri alla seconda settimana su dodici, lo recuperi cambiando squadra, rinegoziando una fornitura o facendo firmare la variante. Se lo scopri alla chiusura, ti resta solo da scriverlo nel bilancio.

Le tre categorie di imprese che lo cercano, e cercano cose diverse

Chi ha molte squadre in giro. Impiantisti, manutentori, imprese di posa. Il problema non è il singolo cantiere grosso, sono i quaranta lavori piccoli aperti insieme, con squadre che si spostano più volte nella stessa giornata. Qui il valore sta tutto nella rilevazione: chi era dove, per quante ore, e su quale lavoro. Chi vende gli parla di project management, e sbaglia bersaglio.

Chi ha pochi cantieri ma lunghi. Imprese edili e general contractor. Qui il problema è l'avanzamento e il rapporto fra quello che è stato fatto, quello che è stato certificato e quello che è stato incassato, più il coordinamento dei subappaltatori. Il valore sta nel controllo di commessa e nella gestione dei documenti obbligatori.

Chi ha un obbligo da rispettare. Chi lavora per la pubblica amministrazione, chi ha un sistema qualità certificato, chi ha committenti che pretendono la documentazione in ordine. Qui il documento non serve solo a lavorare, serve a dimostrare, e il costo di non averlo non è il tempo perso ma la fattura che non si può emettere o il cantiere che si ferma.

Le tre categorie comprano lo stesso prodotto e ne usano tre pezzi diversi. Prima di guardare qualsiasi dimostrazione, decidi in quale stai, perché è l'unica cosa che rende confrontabili due preventivi.

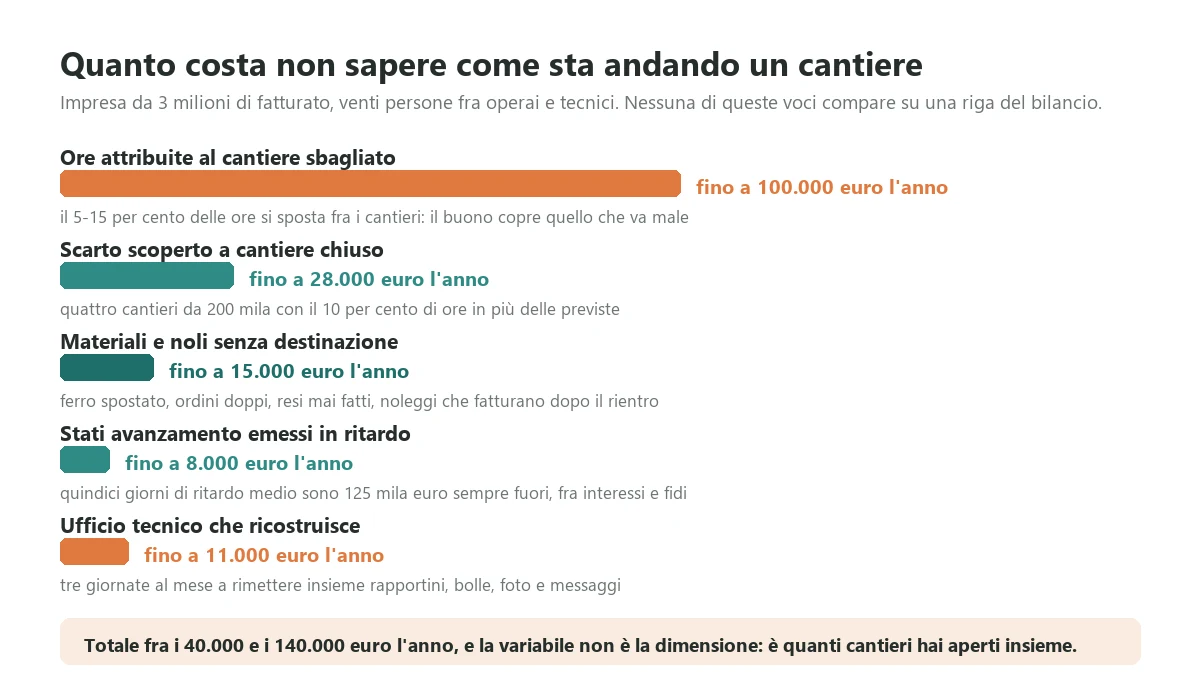

Il conto vero: quanto ti costa oggi non sapere come sta andando un cantiere

Le cinque voci che un controllo di cantiere assente fa perdere ogni anno a un'impresa da tre milioni con venti persone, senza che nessuna compaia su una riga del bilancio

Questo è il conto che quasi nessuno fa, perché nessuna di queste voci ha una riga nel bilancio: sono margine che non si è formato, non costi che si vedono. Prendo come riferimento un'impresa da tre milioni di fatturato con venti persone fra operai e tecnici, che è la taglia più comune fra chi mi scrive.

Le ore che finiscono sul cantiere sbagliato

Non è furto ed è raramente disonestà: è che il rapportino si compila la sera, a memoria, e la memoria arrotonda. Quando una squadra tocca due o tre lavori al giorno, la percentuale di ore attribuite male sta di regola fra il cinque e il quindici per cento. Su venti persone a un costo aziendale di trenta euro l'ora, il dieci per cento delle ore vale circa centomila euro l'anno che si spostano da un cantiere all'altro.

Il danno non è che quei soldi spariscano, perché il costo del personale lo paghi comunque. Il danno è che il cantiere che sembra andare bene sta coprendo quello che va male, e tu continui a fare preventivi con i prezzi che hai imparato da un consuntivo falso. È il modo più efficiente che conosco per perdere soldi lentamente e con la coscienza a posto.

Lo scarto che si scopre a cantiere chiuso

È la voce più grossa. Su un cantiere da duecentomila euro con un margine previsto del quindici per cento, cioè trentamila euro, la manodopera pesa di regola fra il trenta e il quaranta per cento del costo. Uno scarto del dieci per cento sulle ore, che è normale e non catastrofico, vale circa settemila euro: un quarto del margine di quel cantiere. Con quattro cantieri all'anno di quella taglia sono ventotto mila euro. Se lo scopri mentre il cantiere è aperto ne recuperi metà, e la metà non recuperata te la fai firmare come variante o la metti a preventivo la prossima volta.

I materiali senza destinazione

Il ferro comprato per il cantiere A e usato sul B, il materiale ordinato due volte perché il primo ordine è finito in un altro magazzino, il reso mai fatto, il noleggio del mezzo che continua a fatturare tre settimane dopo che è tornato in sede. In un'impresa di quella taglia sono fra i cinque e i venticinquemila euro l'anno, e la voce che si vede meno di tutte è il noleggio dimenticato, perché arriva con una fattura ricorrente che assomiglia a tutte le altre.

Gli stati avanzamento emessi in ritardo

Questa non è una perdita, è finanza, e per un'impresa edile la finanza è la vita. Se il tuo stato avanzamento parte quindici giorni dopo che il lavoro è stato fatto perché prima serve il consuntivo, hai prestato quei soldi al tuo cliente. Su un fatturato da tre milioni, quindici giorni di ritardo medio significano circa centoventicinquemila euro sempre fuori. Non ti costano il valore intero, ti costano il finanziamento e il rischio: fra interessi passivi, fidi e anticipi, sono fra i tremila e gli ottomila euro l'anno, più la volta in cui non arrivi a pagare i fornitori e ti perdi lo sconto.

Il tempo dell'ufficio tecnico passato a ricostruire

Una persona che per tre giorni al mese rimette insieme rapportini, bolle, foto e messaggi per capire che cosa è successo, sono trentasei giornate l'anno di una figura che costa fra i duecento e i trecento euro al giorno: fra i settemila e gli undicimila euro. Ed è il lavoro più demoralizzante che ci sia, perché è ricostruzione, non decisione.

Il totale, per un'impresa da tre milioni, sta fra i quaranta e i centoquarantamila euro l'anno. È una forchetta larga perché la variabile vera non è la dimensione: è quanti cantieri hai aperti contemporaneamente e quanto si spostano le squadre. Prima di leggere il resto dell'articolo, fai il conto con i tuoi numeri, anche a occhio, su un foglio solo. Serve per una ragione precisa: se il tuo totale sta sotto i quindicimila euro l'anno, il software non è il tuo problema più urgente e più avanti ti dico che cos'è.

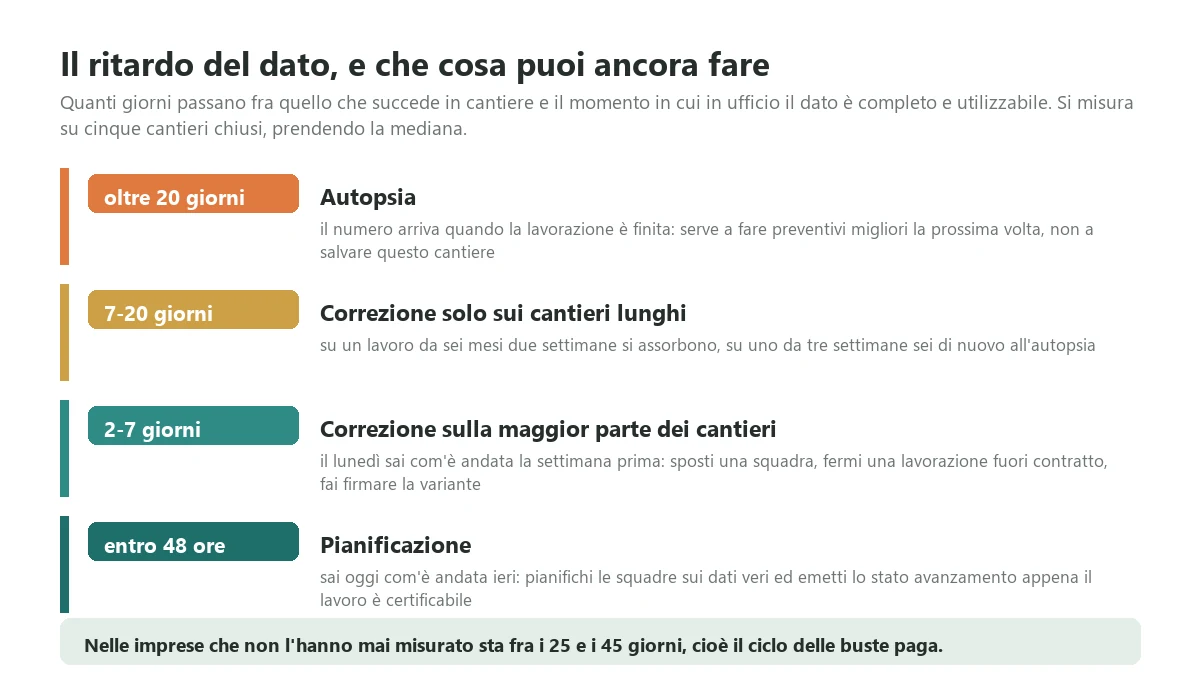

Il ritardo del dato: il numero che decide se il progetto ha senso

Che cosa si può ancora fare su un cantiere a seconda di quanti giorni passano fra quello che succede in cantiere e il momento in cui l'ufficio lo sa, con le quattro soglie e quello che diventa possibile a ciascuna

Se dovessi tenere un solo numero di tutto l'articolo, terrei questo: quanti giorni passano, in mediana, fra il momento in cui una cosa succede in cantiere e il momento in cui in ufficio è disponibile in forma utilizzabile. Lo chiamo il ritardo del dato, e decide tutto, perché stabilisce quali decisioni sei ancora in tempo a prendere.

Come si misura, in un'ora

Prendi cinque cantieri chiusi negli ultimi sei mesi. Per ognuno scegli una settimana a caso di lavorazione e cerca due date: l'ultimo giorno di quella settimana, e il giorno in cui in ufficio c'era il consuntivo completo di quella settimana, cioè ore attribuite e materiali imputati, non i rapportini in una cartella ma il numero utilizzabile. La differenza è il ritardo di quella settimana. La mediana delle cinque è il tuo numero.

Tre precisazioni, perché la misura è facile da falsare senza volerlo. Conta il dato completo, non il primo pezzo che arriva: se le ore ci sono dopo due giorni ma i materiali dopo trenta, il tuo ritardo è trenta, perché il margine si calcola con tutti e due. Non contare i cantieri in cui qualcuno ha fatto un'eccezione perché il titolare aveva chiesto espressamente. E prendi settimane centrali, non l'ultima, perché sull'ultima tutti corrono.

Nelle imprese che non l'hanno mai misurato il risultato sta quasi sempre fra i venticinque e i quarantacinque giorni, e nella maggior parte dei casi il numero coincide con il ciclo delle buste paga, perché il vero motore della raccolta ore è la busta paga e non il controllo di cantiere. È un'informazione preziosa e va detta chiaramente: se le ore le raccogli per pagare, le raccogli una volta al mese, e nessun software cambia questo finché non cambi il motivo per cui le raccogli.

Le quattro soglie, e che cosa puoi fare a ciascuna

Oltre venti giorni: autopsia. A questo ritardo ogni funzione di controllo produce diagnosi su cantieri che non puoi più correggere, perché quando il numero arriva la lavorazione è finita e spesso il cantiere è chiuso. Serve a fare preventivi migliori la prossima volta, che non è poco, ma è metà del valore che ti hanno venduto. In questa fascia comprare la parte cara del software è denaro anticipato per un risultato che arriva fra due anni.

Da sette a venti giorni: correzione solo sui cantieri lunghi. Su un lavoro da sei mesi due settimane di ritardo sono tollerabili, hai ancora quattro mesi per intervenire. Su un lavoro da tre settimane sei di nuovo all'autopsia. Se hai poche commesse lunghe questa fascia può bastarti, e ti fa risparmiare parecchio.

Da due a sette giorni: correzione sulla maggior parte dei cantieri. Qui il sistema comincia a restituire quello che costa. Sai il lunedì com'è andata la settimana prima, e puoi spostare una squadra, sollecitare una fornitura, fermare una lavorazione fuori contratto prima che diventi dieci giornate. È la fascia dove sta il ritorno vero, ed è raggiungibile da quasi tutte le imprese senza rivoluzioni.

Entro quarantotto ore: pianificazione. Sai oggi com'è andata ieri. È la condizione per pianificare le squadre della settimana sui dati veri invece che sull'esperienza del capocantiere, e per emettere gli stati avanzamento appena il lavoro è certificabile. Costa parecchio in disciplina quotidiana e non serve a tutti: se hai pochi cantieri lunghi, i due giorni non ti danno niente in più dei cinque.

La regola pratica è una sola, e vale più di ogni funzionalità: puoi correggere un cantiere solo finché è aperto, quindi il tuo ritardo del dato deve essere una frazione piccola della durata dei tuoi cantieri tipici. Se i tuoi cantieri durano tre settimane e il tuo ritardo è di trenta giorni, non hai un problema di software, hai un problema di raccolta, e va risolto per primo perché costa poco e senza di lui niente funziona.

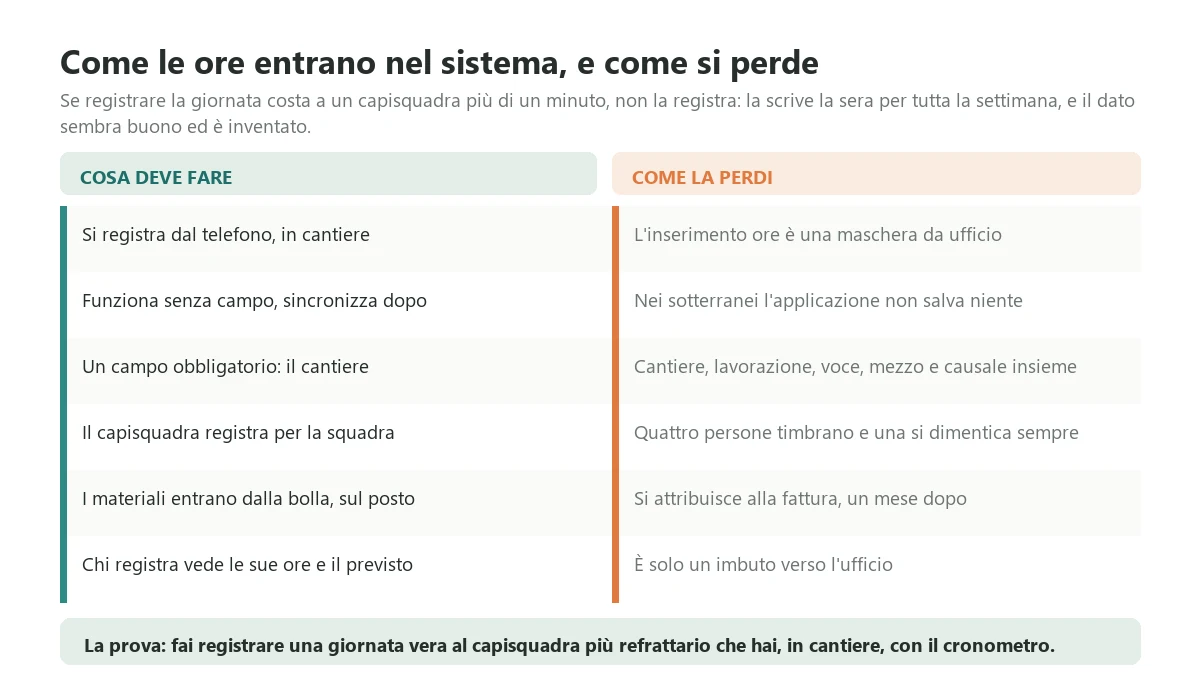

Il pezzo che decide tutto: come le ore e i materiali entrano nel sistema

Le sei condizioni che rendono praticabile la rilevazione quotidiana in cantiere, messe accanto agli errori di impostazione che la fanno abbandonare nelle prime due settimane

Qui si decide se il progetto vive o muore, e qui quasi nessuno guarda durante la scelta, perché nelle dimostrazioni si guardano i cruscotti. I cruscotti sono la parte facile: sono la conseguenza di un dato che entra. Se il dato non entra, il cruscotto è una schermata vuota che dopo tre mesi nessuno apre più.

La regola che ho visto valere ovunque è questa: se registrare la giornata costa a un capisquadra più di un minuto, non la registra, o la registra male la sera per tutta la settimana, che è peggio perché il dato sembra buono ed è inventato. Un minuto è tanto se il capisquadra ha ancora il furgone da scaricare, ed è pochissimo se il sistema chiede otto campi.

Le sei condizioni che rendono praticabile la rilevazione

Si registra dal telefono, in cantiere, non da un computer in sede. Sembra ovvio, e invece parecchi gestionali per l'edilizia hanno l'inserimento ore in una maschera pensata per l'ufficio. Se per registrare bisogna passare in sede, il dato arriva quando passa qualcuno in sede.

Funziona senza campo. In molti cantieri il telefono non prende, e nei sotterranei non prende mai. L'applicazione deve accettare il dato offline e sincronizzarlo dopo. È la prima domanda da fare a un fornitore, e la risposta va provata, non creduta: chiedi una prova sul cantiere peggiore che hai.

Un campo obbligatorio, gli altri dopo. Il cantiere. Tutto il resto, lavorazione, mezzo, note, foto, è facoltativo e si può completare dopo. Chi pretende cantiere, lavorazione, voce di computo, mezzo e causale insieme ottiene che si scelga sempre la prima voce dell'elenco, e da quel momento hai un dato preciso e sbagliato, che è la cosa peggiore di tutte perché ci prendi decisioni.

Il capisquadra registra per tutta la squadra. Far timbrare quattro persone significa che una si dimentica sempre. Un'unica registrazione con i presenti spuntati, in dieci secondi, funziona: è la stessa cosa che il capisquadra già fa sul rapportino di carta, ma finisce dove serve.

I materiali entrano da dove arrivano davvero, cioè dalla bolla. La foto della bolla con l'attribuzione al cantiere fatta sul posto vale più di qualunque flusso di magazzino, perché è il momento in cui qualcuno sa a chi appartiene quel materiale. Se aspetti la fattura del fornitore, aspetti un mese e a quel punto attribuire tocca a chi non c'era.

Chi registra vede qualcosa in cambio. È la condizione che si trascura di più. Se il capisquadra vede le sue ore della settimana, il confronto con quanto era previsto per quella lavorazione e le sue prossime giornate, il dato lo cura perché è anche suo. Se il sistema è solo un imbuto verso l'ufficio, dopo un mese diventa un adempimento e la qualità crolla.

La prova che vale più di tre dimostrazioni

Prima di firmare qualsiasi cosa, fai questa prova. Prendi il capisquadra più refrattario che hai, non il più bravo, dagli il telefono con il prodotto in valutazione e chiedigli di registrare una giornata vera con il cronometro acceso, in cantiere, non in ufficio. Poi fagli registrare la stessa giornata di una settimana fa, cosa che succederà spesso. Se la prima operazione supera il minuto e mezzo o la seconda è impossibile, quel prodotto in azienda tua non entrerà, per quanto sia bello il cruscotto. E se il fornitore non ti lascia fare questa prova prima dell'acquisto, hai già la risposta.

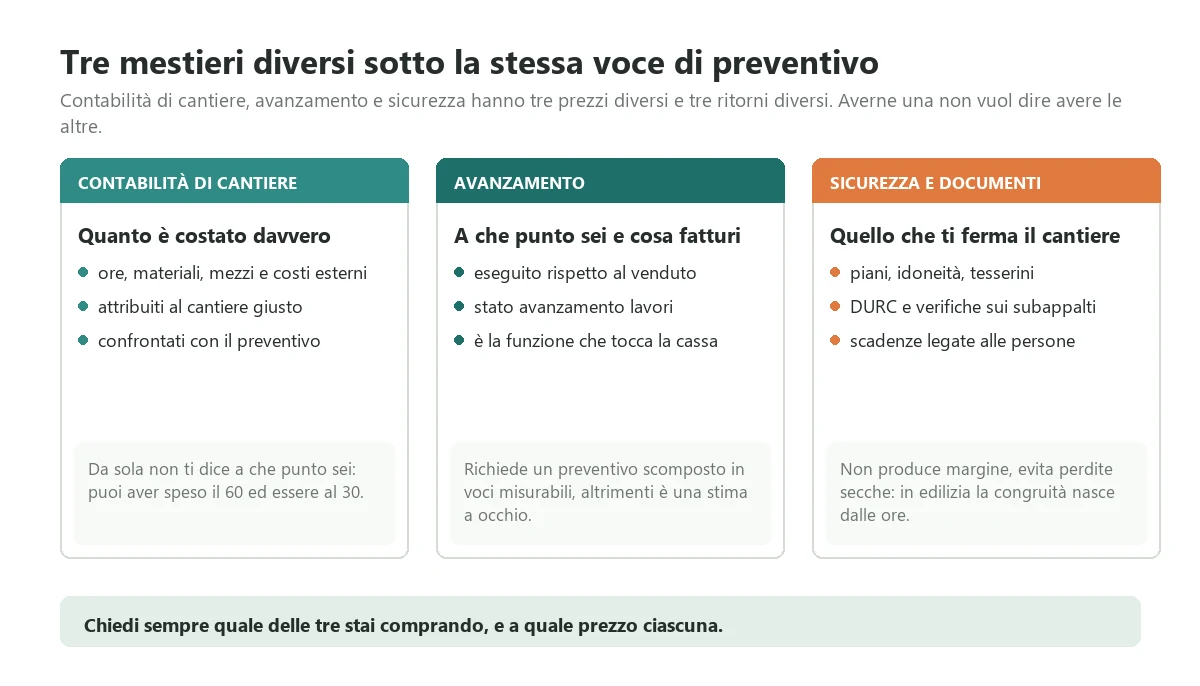

Contabilità di cantiere, avanzamento, sicurezza: tre cose diverse

Le tre funzioni distinte che i preventivi chiamano tutte gestione cantieri: contabilità di cantiere, avanzamento e certificazione, sicurezza e documenti, con quello che ciascuna copre e quello che non copre

Nei preventivi che mi girano queste tre cose finiscono sotto la stessa voce, e hanno tre prezzi diversi e tre ritorni diversi. Averne una non vuol dire avere le altre, e comprarle tutte insieme al primo colpo è il modo più comune di spendere il triplo per usare un terzo.

Contabilità di cantiere: quanto è costato davvero

Raccoglie ore, materiali, mezzi e costi esterni, li attribuisce al cantiere e li confronta con il preventivo. È la funzione che ripaga per prima e quella da cui partire sempre, perché è l'unica che ti dice se stai guadagnando. Quello che non fa: non ti dice a che punto sei. Un cantiere può avere consumato il sessanta per cento del budget ed essere al trenta per cento del lavoro, e la contabilità da sola non lo vede.

Avanzamento e certificazione: a che punto sei e cosa puoi fatturare

Misura il lavoro eseguito rispetto a quello venduto, e produce lo stato avanzamento lavori. È la funzione che tocca la finanza dell'impresa, e per chi lavora con committenti strutturati o con la pubblica amministrazione è quella che vale di più, perché fattura prima. Richiede però una cosa che molte imprese non hanno: un preventivo strutturato in voci misurabili. Se il tuo preventivo è a corpo con quattro righe, l'avanzamento lo puoi solo stimare a occhio, e nessun software ti salva.

Qui vale la pena essere netti su una confusione frequente: il computo metrico e la contabilità dei lavori sono un mestiere a parte, con programmi specializzati e listini prezzi ufficiali. Se lavori su appalti pubblici probabilmente hai già uno di quei programmi e non ti serve rifarlo: ti serve che parli con il resto. Chiedere a un gestionale di cantiere di sostituire il computo metrico è quasi sempre una spesa inutile.

Sicurezza e documenti: quello che ti ferma il cantiere

Tiene in ordine e in scadenza i documenti che il cantiere si porta dietro: piani di sicurezza, verifiche sui subappaltatori, idoneità e formazione delle persone, verbali, verifiche periodiche sui mezzi. È la funzione che non produce margine ma evita perdite secche, e nelle imprese che lavorano per committenti esigenti è quella che le fa scegliere.

Il quadro italiano di riferimento è il decreto legislativo 81 del 2008, che per i cantieri temporanei o mobili impone piani specifici, la verifica dell'idoneità tecnico professionale delle imprese affidatarie e dei subappaltatori, e la tessera di riconoscimento per chi lavora in cantiere. A questo si aggiunge il documento unico di regolarità contributiva da tenere valido per sé e da verificare sui subappaltatori, con validità di centoventi giorni, e nell'edilizia il congruità della manodopera introdotto dal decreto legge 76 del 2020 con il decreto ministeriale 143 del 2021, che sui lavori sopra le soglie previste lega il rilascio dell'attestazione al rapporto fra manodopera dichiarata e valore dell'opera.

Su quest'ultimo punto una nota pratica che vale l'articolo intero: la congruità si basa sulle ore denunciate in Cassa Edile per quel cantiere. Se le tue ore sono attribuite male fra i cantieri, non hai solo un problema di margine, hai un problema di attestazione, e te ne accorgi quando devi incassare. È la ragione per cui in edilizia la rilevazione ore corretta non è un lusso gestionale ma un requisito, e va detta al fornitore prima di parlare di qualsiasi altra cosa.

Non sono un consulente del lavoro né un coordinatore della sicurezza, e su questi obblighi la parola definitiva è del tuo consulente. Quello che posso dirti è dove il software aiuta davvero: nel tenere le scadenze legate alle persone e ai fornitori invece che a un foglio, e nel non far entrare in cantiere lunedì chi ha un documento scaduto venerdì.

Prodotto in abbonamento, gestionale esteso o sistema su misura: dove sta la soglia

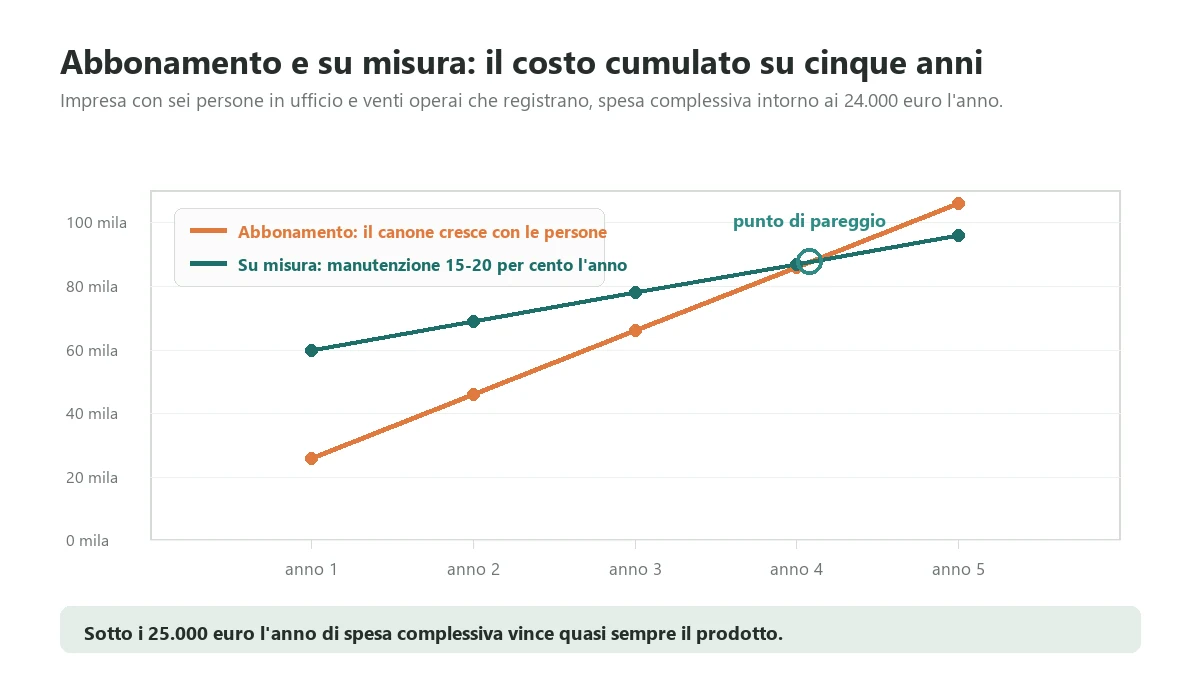

Confronto del costo cumulato su cinque anni fra un software di gestione cantieri in abbonamento e un sistema su misura, con il punto di pareggio poco dopo il quarto anno

Le strade sono tre e hanno tre economie diverse. I numeri che seguono sono le fasce che vedo praticate in Italia su imprese fra il milione e i dieci milioni di fatturato, e servono per capire l'ordine di grandezza, non per sostituire un preventivo.

Prodotto specializzato in abbonamento

Costa fra i venticinque e i novanta euro al mese per utente, con differenze forti fra chi conta solo gli utenti d'ufficio e chi conta anche gli operai che registrano dal telefono. L'avviamento, cioè configurazione delle commesse, importazione dell'anagrafica, caricamento dei listini e formazione, sta fra i duemila e i quindicimila euro. Per un'impresa con sei persone in ufficio e venti operai che registrano, il primo anno sta di regola fra i dodici e i trentamila euro.

È la strada giusta per la grande maggioranza delle imprese sotto i cinque milioni, e va detto senza giri di parole perché ho interesse a dire il contrario. Il vantaggio non è il prezzo, è che i problemi del tuo settore qualcuno li ha già risolti e tu li erediti. Il limite è che il tuo modo di lavorare deve entrare nel loro, e quando non ci entra i costi delle personalizzazioni superano in fretta il canone.

Estendere il gestionale che hai già

È la strada più sottovalutata. Molte imprese hanno già un gestionale con la contabilità e il ciclo attivo, e gli manca solo la parte di cantiere: la rilevazione dal telefono e il confronto con il preventivo. Costruire questo pezzo e collegarlo a quello che c'è costa fra i dieci e i trentacinquemila euro una tantum, senza canoni nuovi e senza spostare le anagrafiche.

Ha un vantaggio che si vede solo dopo: il costo non entra due volte nel sistema. La causa più frequente di numeri che non tornano è avere il fornitore e il cantiere in due programmi che si parlano una volta al giorno e non sempre bene. Va valutata per prima, prima ancora di guardare i prodotti, e il fornitore del tuo gestionale attuale è la prima telefonata da fare.

Sistema su misura

Parte dai venticinque ai quarantacinquemila euro per il nucleo, cioè anagrafica cantieri, rilevazione da telefono, imputazione dei costi e confronto con il preventivo, e sale dai cinquanta ai centoventimila con l'avanzamento, i documenti di sicurezza e le integrazioni profonde con la contabilità e con la paghe. La manutenzione annua è fra il quindici e il venti per cento di quello che hai speso, ed è una voce che va messa a bilancio dal primo giorno.

Ha senso in tre casi, e fuori da questi difficilmente conviene. Quando il tuo modo di lavorare è il vantaggio competitivo e non lo vuoi piegare a un prodotto: succede nelle imprese specializzate, dove il modo di misurare la produzione è il mestiere. Quando le persone che devono usarlo sono tante e ogni minuto di attrito quotidiano si moltiplica per cinquanta persone e duecentoquaranta giorni. Quando hai già dei sistemi che funzionano e il problema è farli parlare, non sostituirli.

La soglia, in euro

La regola pratica che uso è questa: sotto i venticinquemila euro l'anno di spesa complessiva prevista, canoni e personalizzazioni comprese, vince quasi sempre il prodotto. Sopra, il conto va rifatto, perché a quel livello il canone su cinque anni supera il costo di costruire e la differenza è tutta manutenzione, che paghi in entrambi i casi.

Il punto di pareggio nella pratica cade poco dopo il quarto anno, come nel grafico qui sopra, e a quel punto conta una variabile che non è economica: quanto cambierà la tua impresa in cinque anni. Se prevedi di raddoppiare le squadre o di entrare in un tipo di lavoro nuovo, la flessibilità di un sistema tuo vale il premio; se il tuo modo di lavorare è stabile da dieci anni, il prodotto è la scelta razionale e chi ti dice il contrario ti sta vendendo qualcosa.

L'integrazione con la contabilità e con le paghe: chi comanda sul numero

È la domanda che nei preventivi non compare mai e che a distanza di un anno spiega la maggior parte dei fallimenti. Il costo di un cantiere nasce in tre posti diversi: le ore nascono dalla rilevazione e finiscono nelle paghe, i materiali nascono dalla bolla e finiscono nella fattura fornitore in contabilità, i ricavi nascono dallo stato avanzamento e finiscono nella fattura attiva. Se non decidi chi comanda su ciascuno, avrai tre numeri diversi per lo stesso cantiere e passerai le riunioni a discutere di quale sia giusto invece che di che cosa fare.

Le tre decisioni da prendere prima di firmare

Il costo orario, chi lo stabilisce. Il sistema di cantiere userà un costo standard per livello o il costo reale che arriva dalle paghe? Lo standard è disponibile subito ed è approssimato; il reale è preciso e arriva a fine mese, cioè in ritardo. La risposta giusta quasi sempre è entrambi: standard per governare in corsa, reale a chiusura per il consuntivo e per aggiornare gli standard dell'anno dopo. Chiedi al fornitore se il suo sistema regge questa doppia valorizzazione, perché parecchi no e te ne accorgi al primo consuntivo.

Il materiale, quando diventa costo. Alla bolla o alla fattura? Alla bolla il dato è tempestivo ma il prezzo può cambiare; alla fattura il prezzo è certo ma arriva con un mese di ritardo. La soluzione praticabile è imputare alla bolla con il prezzo di listino o dell'ordine e rettificare alla fattura, ma va deciso prima, perché è la differenza fra un sistema che ti serve a marzo e uno che ti serve a maggio.

L'anagrafica dei cantieri, dove sta la copia buona. Un cantiere aperto nel gestionale di cantiere ma non in contabilità produce costi senza commessa; il contrario produce commesse senza costi. Deve esserci un posto solo dove il cantiere nasce, e gli altri lo ricevono. Sembra un dettaglio tecnico ed è la causa numero uno delle riconciliazioni infinite.

Come si chiede a un fornitore

Non chiedere se il prodotto si integra, perché la risposta è sempre sì. Chiedi tre cose concrete: quali dati passano in quale direzione e con quale frequenza, che cosa succede quando un cantiere viene chiuso da una parte e non dall'altra, e chi paga se il tuo commercialista chiede una modifica al tracciato l'anno prossimo. Le risposte a queste tre domande, messe per iscritto nel contratto, valgono più di venti pagine di funzionalità.

Come si sceglie un software di gestione cantieri in due settimane

La selezione lunga non produce scelte migliori, produce scelte più difendibili. Questo è il metodo che uso con i clienti, e sta in due settimane di lavoro vero, non di attesa.

Prima settimana: i tuoi numeri

Misura il ritardo del dato sui cinque cantieri chiusi, come descritto sopra: un'ora. Fai il conto delle cinque voci di perdita con i tuoi numeri, anche a occhio: mezza giornata. Scrivi su una pagina sola come si svolge oggi una giornata tipo di una squadra, dal momento in cui arriva in cantiere al momento in cui il dato è in ufficio, con i nomi delle persone che toccano quel dato: due ore, e di solito è il documento che apre gli occhi più di tutti, perché quasi sempre saltano fuori due passaggi che nessuno sapeva esistessero.

Poi scegli i tuoi cinque casi. Non le funzionalità: i casi. Per esempio: la squadra registra una giornata su due cantieri diversi senza campo; arriva una bolla e diventa costo del cantiere giusto; il titolare vede lunedì mattina i quattro cantieri aperti con lo scarto rispetto al preventivo; scade la formazione di un operaio e il sistema lo dice prima che vada in cantiere; si emette uno stato avanzamento e i ricavi finiscono sulla commessa. Cinque, non venti.

Seconda settimana: le dimostrazioni, fatte come si deve

Chiedi a due o tre fornitori di mostrarti quei cinque casi, nell'ordine che decidi tu, con dati che assomigliano ai tuoi. Non lasciare che la dimostrazione la guidi il venditore, perché il suo copione è costruito sui punti di forza del prodotto ed è il suo mestiere farlo. Il momento più informativo di tutta la selezione è quando chiedi una cosa fuori copione e guardi come reagisce: chi conosce il prodotto ti dice subito che quella cosa non si fa e come si aggira, chi non lo conosce promette e poi manda una richiesta di sviluppo.

Le domande da fare a tutti, sempre le stesse, per poterle confrontare. Quanto costa in totale il terzo anno, non il primo, con il numero di persone che avrò fra tre anni. Il canone conta gli operai che registrano dal telefono. Che cosa succede se dopo due anni smetto: i miei dati come escono, in che formato, e quanto costa quell'estrazione. Chi fa l'avviamento, un consulente che conosce il settore o un tecnico. Quante imprese come la mia usano questo prodotto oggi, e posso parlare con due di loro senza che ci sia il venditore.

Su quest'ultimo punto vale la pena insistere fino a ottenerlo. Mezz'ora al telefono con un'impresa che ha fatto lo stesso percorso un anno prima di te vale più dell'intera selezione, e la domanda giusta da fargli è una sola: se dovessi rifarlo, che cosa faresti diverso.

Le tre cose da sistemare prima di comprare qualsiasi cosa

Ci sono lavori che costano poco, si fanno in poche settimane e senza i quali qualunque software rende la metà. Vanno fatti prima, non dopo, perché dopo il progetto è già partito e nessuno torna indietro.

Il piano dei conti di cantiere. Le categorie con cui classifichi i costi devono essere le stesse a preventivo e a consuntivo, e devono essere poche. Se il preventivo dice manodopera, materiali e noli, e il consuntivo arriva con quarantadue voci, il confronto non lo fa nessuno. Otto o dieci categorie sono la misura giusta per un'impresa da qualche milione, e conviene sceglierle guardando dove i preventivi sbagliano più spesso, perché quelle sono le voci su cui vuoi vedere lo scarto.

La struttura del preventivo. Se vendi a corpo e vuoi controllare la produzione, ti serve almeno una scomposizione interna in lavorazioni misurabili, anche se al cliente non la mostri. Senza quella, l'avanzamento è una stima a occhio del capocantiere e il confronto preventivo consuntivo funziona solo sul totale, cioè quando è tardi. È un lavoro di ufficio tecnico, costa qualche giornata e vale più di metà del software.

La decisione sulle ore. Stabilisci che le ore si raccolgono per governare i cantieri e non solo per pagare gli stipendi, e che si raccolgono ogni giorno. È una decisione organizzativa, non informatica, e senza di lei il ritardo del dato resta quello del ciclo paghe qualunque cosa tu compri. Chi ti propone un progetto senza affrontare questo punto ti sta vendendo la parte con il ritorno più basso.

Aggiungo una cosa che non è un lavoro ma un modo di partire: scegli un cantiere pilota, uno solo, possibilmente di quelli medi e con un capisquadra che non ti odia. Fai andare tutto lì per sei settimane prima di estendere. Le imprese che partono su tutti i cantieri insieme finiscono per tornare ai rapportini di carta al primo mese difficile, e la seconda volta è molto più dura, perché a quel punto in azienda tutti sanno che quella cosa non ha funzionato.

Da dove si comincia

Un sistema di gestione cantieri non è un progetto informatico, è un progetto di raccolta dati, e i progetti di raccolta riescono quando partono piccoli e chiedono poco a chi sta fuori. Il primo rilascio che funziona quasi sempre è questo: anagrafica dei cantieri aperti, registrazione delle ore dal telefono con un campo obbligatorio solo, imputazione dei materiali dalla bolla, e una schermata sola che il lunedì mattina mostra i cantieri aperti con le ore consumate contro quelle previste. Nient'altro.

Con quel perimetro sei operativo in poche settimane con un prodotto, in due o tre mesi se costruisci su misura, e da quel momento la misura del ritardo del dato la puoi rifare ogni mese sugli stessi cinque cantieri. Se scende, il progetto sta funzionando. Se non scende, il problema è nella raccolta o nelle regole, e nessuna funzione in più lo aggiusterà. Tutto il resto, l'avanzamento, gli stati avanzamento automatici, le scadenze di sicurezza, la pianificazione delle squadre, si costruisce sopra un dato di cui ti puoi fidare, e costa meno perché a quel punto sai che cosa ti serve davvero.

Se stai facendo questo conto adesso e vuoi capire da che parte della soglia sei prima di spendere qualcosa, mandami due pagine: com'è fatta oggi la giornata di una tua squadra dal cantiere all'ufficio, più i due numeri usciti dalla prova, cioè il ritardo del dato sui cinque cantieri e il totale delle cinque voci. In mezz'ora ti dico se il tuo è un problema di prodotto, di estensione di quello che hai già o di su misura, e nei casi in cui è un problema di organizzazione te lo dico lo stesso, perché un cliente che compra la cosa sbagliata torna arrabbiato. Puoi chiedere una consulenza per fare quel conto insieme, oppure guardare come lavoriamo sul software gestionale su misura.

Se invece stai ancora inquadrando il problema, tre letture che stanno intorno a questa. Il conto fra prodotto e costruzione su misura, con la soglia spiegata sui numeri, sta in gestionale aziendale, pacchetto o su misura. Il controllo dei costi quando il lavoro è a commessa e non a cantiere, che è lo stesso problema con un altro nome, sta in software gestione commesse. E se il tuo problema più grosso sono i mezzi e le attrezzature invece delle squadre, la parte di manutenzione è in software gestione manutenzione impianti.

Domande frequenti

Ci sono tre strade con tre economie diverse. Un prodotto specializzato in abbonamento costa in Italia fra i venticinque e i novanta euro al mese per utente, con differenze forti fra chi conta solo gli utenti d'ufficio e chi conta anche gli operai che registrano dal telefono, più un avviamento fra i duemila e i quindicimila euro per configurazione, anagrafiche, listini e formazione: per un'impresa con sei persone in ufficio e venti operai il primo anno sta di regola fra i dodici e i trentamila euro. Estendere il gestionale che hai già con la sola parte di cantiere costa fra i dieci e i trentacinquemila euro una tantum, senza canoni nuovi, ed è la strada più sottovalutata. Un sistema su misura parte dai venticinque ai quarantacinquemila euro per il nucleo e sale dai cinquanta ai centoventimila con avanzamento, documenti di sicurezza e integrazioni profonde, con una manutenzione annua fra il quindici e il venti per cento.

È il numero di giorni che passano, in mediana, fra il momento in cui una cosa succede in cantiere e il momento in cui in ufficio quel dato è completo e utilizzabile. Si misura in un'ora: si prendono cinque cantieri chiusi negli ultimi sei mesi, per ognuno una settimana centrale di lavorazione, e si calcola la differenza fra l'ultimo giorno di quella settimana e il giorno in cui in ufficio c'erano ore attribuite e materiali imputati, non i rapportini in una cartella ma il numero utilizzabile. Conta il dato completo: se le ore ci sono dopo due giorni e i materiali dopo trenta, il ritardo è trenta, perché il margine si calcola con tutti e due. Nelle imprese che non l'hanno mai misurato il risultato sta fra i venticinque e i quarantacinque giorni, e coincide quasi sempre con il ciclo delle buste paga, perché il vero motore della raccolta ore è la busta paga e non il controllo di cantiere.

Quasi sempre per un motivo solo: il dato non entra. I cruscotti sono la parte facile ed è quella che si guarda nelle dimostrazioni, ma sono la conseguenza di una registrazione quotidiana che deve costare a un capisquadra meno di un minuto. Sopra quella soglia la giornata non si registra sul momento, si scrive la sera per tutta la settimana a memoria, e il dato sembra buono ed è inventato, che è peggio del dato mancante perché ci prendi decisioni. Le sei condizioni che fanno la differenza sono: si registra dal telefono in cantiere e non da un computer in sede, funziona senza campo e sincronizza dopo, c'è un campo obbligatorio solo che è il cantiere, il capisquadra registra per tutta la squadra, i materiali entrano dalla bolla sul posto e non dalla fattura un mese dopo, e chi registra vede in cambio le sue ore e il confronto con il previsto.

La regola pratica è che sotto i venticinquemila euro l'anno di spesa complessiva prevista, canoni e personalizzazioni comprese, vince quasi sempre il prodotto, e va detto anche da chi costruisce software su misura. Il vantaggio del prodotto non è il prezzo, è che i problemi del settore qualcuno li ha già risolti e tu li erediti. Il su misura ha senso in tre casi: quando il tuo modo di misurare la produzione è il vantaggio competitivo e non lo vuoi piegare a un prodotto, quando le persone che devono usarlo sono tante e ogni minuto di attrito quotidiano si moltiplica per cinquanta persone e duecentoquaranta giorni, e quando hai già sistemi che funzionano e il problema è farli parlare invece che sostituirli. Prima di entrambe va però valutata la terza strada, quasi sempre trascurata: estendere il gestionale che hai già con la sola parte di cantiere.

Sono tre mestieri distinti che i preventivi mettono sotto la stessa voce, con tre prezzi e tre ritorni diversi. La contabilità di cantiere raccoglie ore, materiali, mezzi e costi esterni, li attribuisce al cantiere e li confronta con il preventivo: è la funzione che ripaga per prima e da cui partire sempre, ma da sola non dice a che punto sei, perché un cantiere può aver consumato il sessanta per cento del budget ed essere al trenta per cento del lavoro. L'avanzamento misura l'eseguito rispetto al venduto e produce lo stato avanzamento lavori, quindi tocca la cassa, ma richiede un preventivo scomposto in voci misurabili. La sicurezza e i documenti tengono in ordine piani, idoneità, tesserini, verifiche sui subappaltatori e scadenze formative: non producono margine, evitano perdite secche e cantieri fermi.

Il quadro di riferimento è il decreto legislativo 81 del 2008, che per i cantieri temporanei o mobili impone piani specifici, la verifica dell'idoneità tecnico professionale delle imprese affidatarie e dei subappaltatori e la tessera di riconoscimento per chi lavora in cantiere. Si aggiungono il documento unico di regolarità contributiva, da tenere valido per sé e da verificare sui subappaltatori, con validità di centoventi giorni, e nell'edilizia la congruità della manodopera introdotta dal decreto legge 76 del 2020 con il decreto ministeriale 143 del 2021, che sopra le soglie previste lega l'attestazione al rapporto fra manodopera dichiarata e valore dell'opera. Su quest'ultimo punto c'è una conseguenza pratica che riguarda direttamente il software: la congruità si basa sulle ore denunciate in Cassa Edile per quel cantiere, quindi se le ore sono attribuite male fra i cantieri non hai solo un problema di margine, hai un problema di attestazione e te ne accorgi quando devi incassare.

La prima settimana si lavora sui propri numeri: si misura il ritardo del dato sui cinque cantieri chiusi, si fa il conto delle cinque voci di perdita, si scrive su una pagina sola come si svolge oggi una giornata tipo di una squadra dal cantiere all'ufficio con i nomi di chi tocca quel dato, e si scelgono cinque casi da far vedere, non venti funzionalità. La seconda settimana si fanno le dimostrazioni su quei cinque casi, nell'ordine deciso da te e con dati che assomigliano ai tuoi, senza lasciare che sia il venditore a guidare. Le domande da fare a tutti sono sempre le stesse: quanto costa il terzo anno con le persone che avrò fra tre anni, se il canone conta anche gli operai che registrano dal telefono, come escono i miei dati se dopo due anni smetto e quanto costa quell'estrazione, chi fa l'avviamento, e se posso parlare senza il venditore con due imprese come la mia che usano il prodotto oggi.
